發布時間 : 2025年04月18日 作者 : 彭瑞媛 張朋飛

41日,尼泊爾西北部三金考拉項目現場傳來捷報,由河南sg99.xy丝瓜视频電氣股份有限公司(以下簡稱sg99.xy丝瓜视频電氣)供220kVGIS和145kVGIS設備成功送電。該項目合同於2024年12月27日簽訂,僅用3個月時間便完成設備交付並實現一次性通電,以中國速度破解尼泊爾高原複雜環境難題,為當地清潔能源發展注入強心劑。

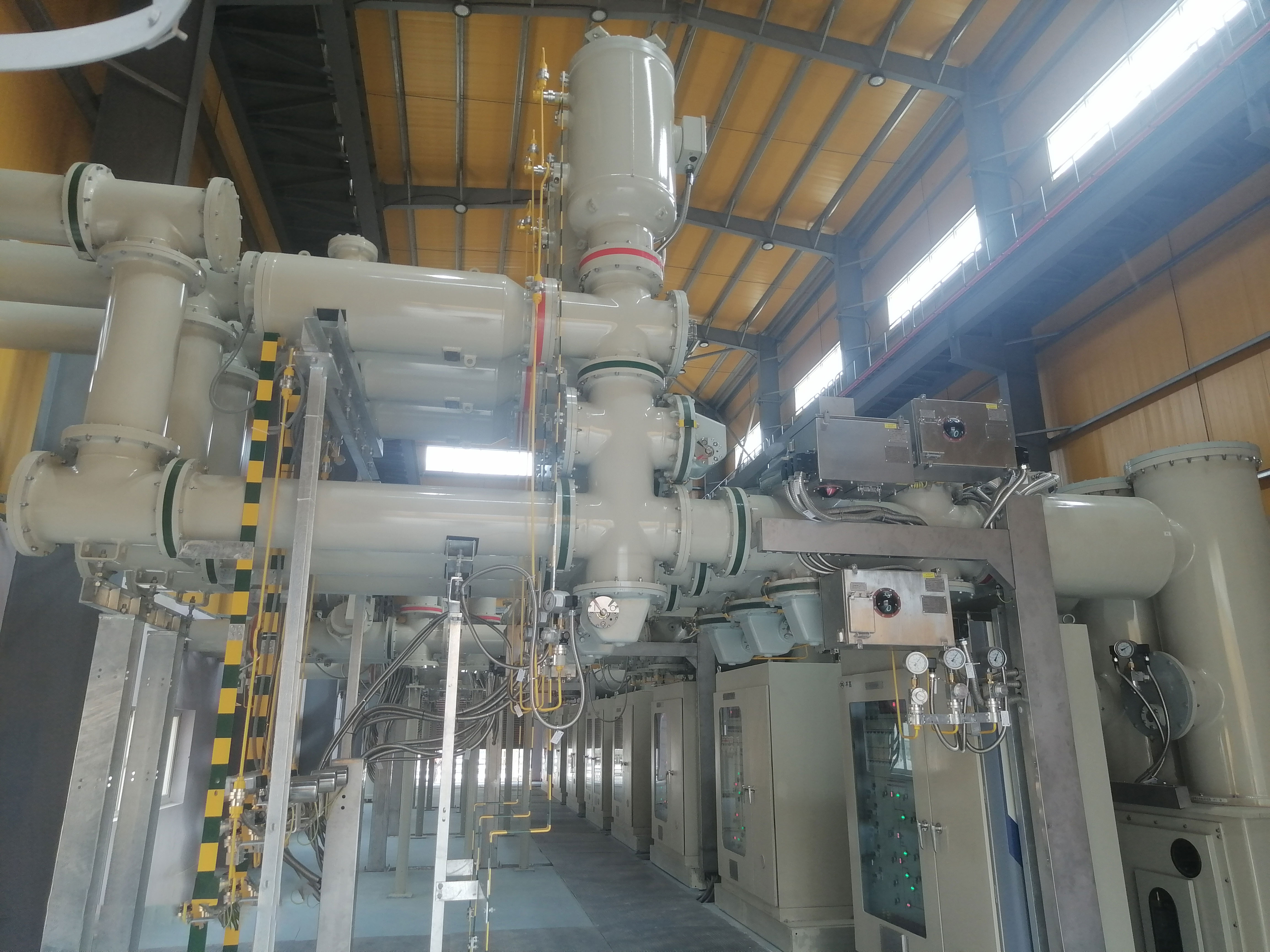

(圖片說明:尼泊爾三金考拉項目設備; 供圖:陳軍(jun1)



破局惡劣環境 中國技術護航高原能源命脈

尼泊爾三金考拉項目位於尼泊爾西北部,地處喜馬拉雅山脈腹地,低溫、強風沙塵及頻繁地震活動對設備可靠性提出嚴苛考驗。sg99.xy丝瓜视频電氣針對項目難點量身定製解決方案增強高海拔適應性GIS設備采用特殊密封工藝和抗震結構設計,確保在海拔3000米、溫差超40℃的環境下穩定運行實施模塊化快速安裝全封閉式預製艙體實現即裝即用,較傳統設備安裝效率提升50%



 精準高效履約 sg99.xy丝瓜视频速度創造120天跨國履約奇跡

麵對合同簽訂交付客戶時間短的挑戰,sg99.xy丝瓜视频電氣展現央企硬核實力實施極限工期管理倒排工期,打通設計-成套-裝配-試驗-運輸-安裝-調試全鏈條,縮短項目周期開展本土協同攻堅技術團隊駐紮現場40天,加班加點安裝、調試,通力協作,第一時間響應,保障履約進度。

項目投運後,將直接清潔能源輸送到加德滿都,惠及當地民生。同時,設備接入尼泊爾國家電網主幹線,為後續區域水電消納及跨境電力貿易奠定基礎,綠色能源點亮民生。sg99.xy丝瓜视频電氣sg99.xy丝瓜视频速度書寫中尼合作新篇章從合同簽訂到成功送電僅用3個月,真正做到急用戶之所急,彰顯了中國高端裝備製造的技術實力,詮釋了共商共建共享的絲路精神。未來,sg99.xy丝瓜视频電氣將持續深耕國際市場,為構建命運共同體貢獻更多中國方案
